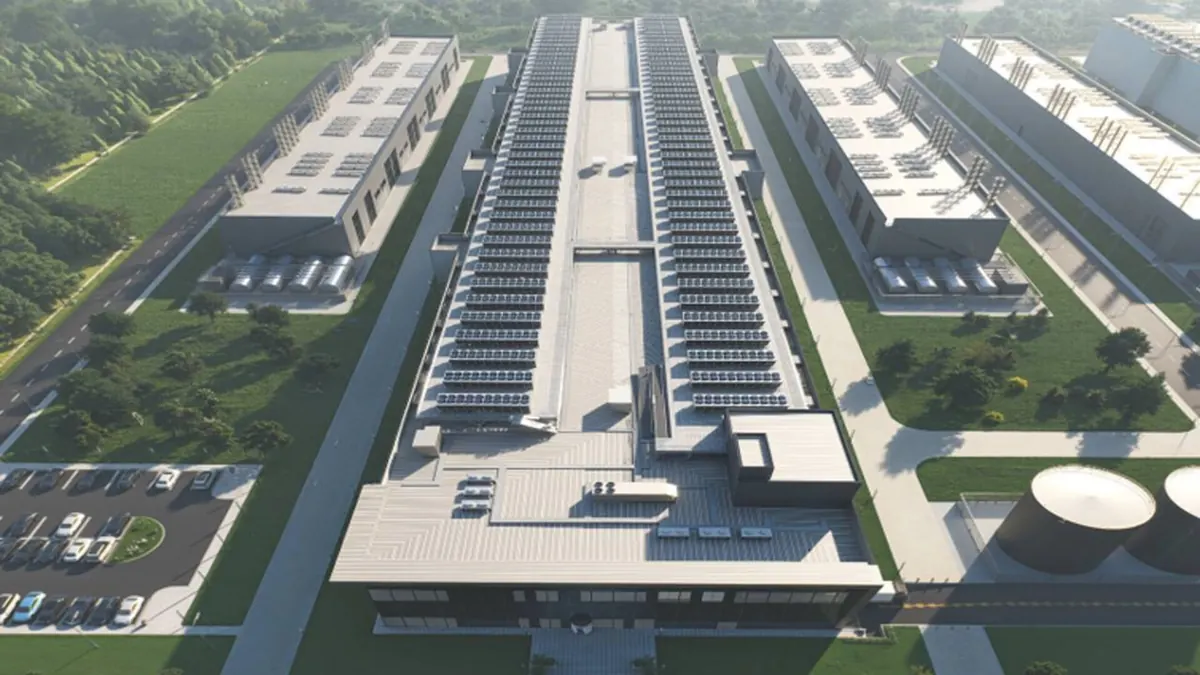

Voditelj megaprojekta Pantheon AI u Topuskom, Mario Gudelj, izjavio je da struja građanima neće poskupjeti jer troškove nove infrastrukture snosi investitor, a ne HEP. Hrvatski operator prijenosnog sustava (HOPS) u srpnju je odobrio elaborat optimalnog tehničkog rješenja za priključenje centra, a sljedeći koraci su sklapanje ugovora, projektiranje i dobivanje dozvola.

Planirano je da realizacija započne 2027. godine, a prve računalne kapacitete planira se staviti u pogon u 2029. godini. Gudelj navodi da će Pantheon u punom pogonu godišnje trošiti oko pet teravat-sati električne energije, što je 1,5 puta više od potrošnje Zagreba (3,2 teravat-sati) i nešto više od četvrtine ukupne potrošnje Hrvatske (17,4 teravat-sati prošle godine).

Za napajanje je predviđena sunčana elektrana od oko 500 megavata, koja bi proizvela 550–650 gigavat-sati godišnje, odnosno 10–12 posto planirane potrošnje, uz dodatni baterijski sustav od 2000 megavata i kapacitetom do 8000 megavat-sati.
